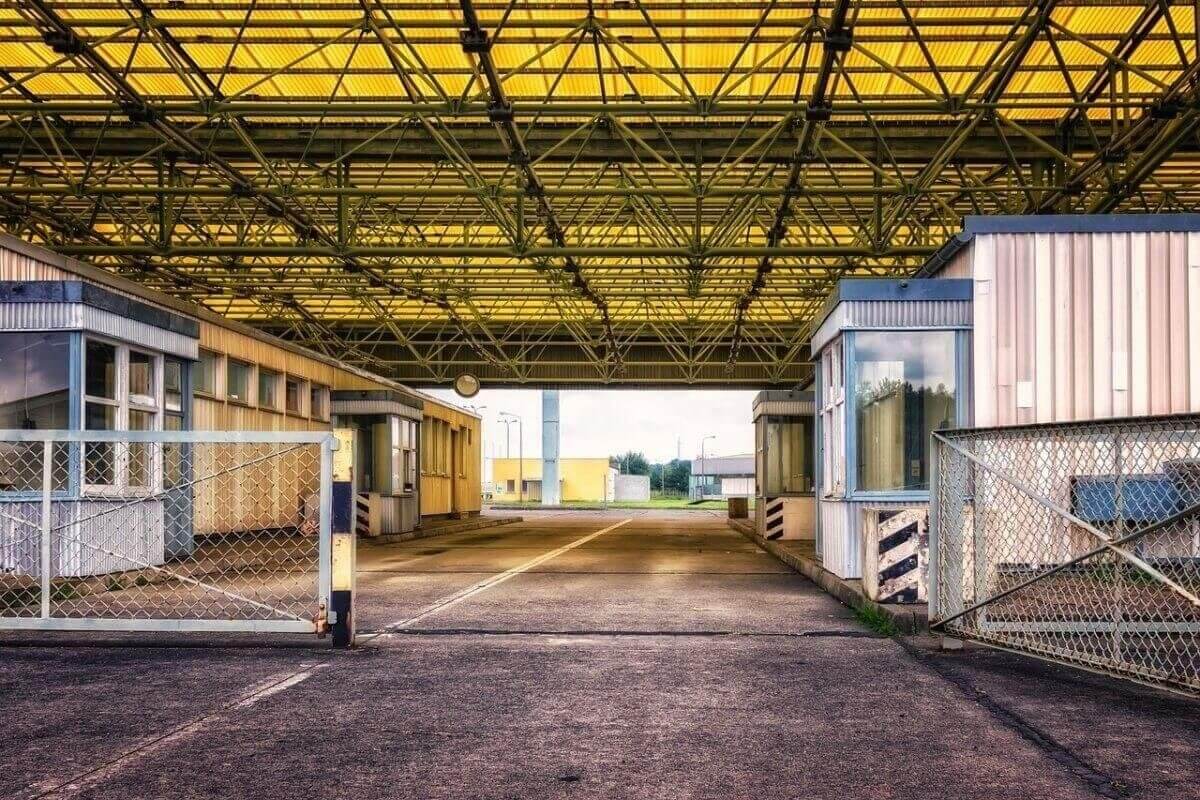

На ремонт погранперехода заложили на 2,2 млрд тенге больше его стоимости в ЗКО
Публичные данные о стоимости проектов в разные годы менялись.
Высшая аудиторская палата выявила превышение объемов финансирования над утвержденной сметной стоимостью при реконструкции двух автомобильных пунктов пропуска на границе Казахстана с Россией в Западно-Казахстанской области – "Таскала" и "Сырым", передает Liter.kz со ссылкой на "Уральскую неделю".
Сметная стоимость реконструкции пункта пропуска "Таскала" составляет 19,72 млрд тенге. Как следует из данных ВАП, в 2023-2026 годах на проект уже было предусмотрено 3 млрд тенге, а на 2027 год запланировано еще 18,91 млрд тенге. Таким образом, общий объем финансирования достигает 21,91 млрд тенге — на 2,19 млрд тенге больше утвержденной стоимости проекта.
О планах реконструировать "Таскалу" власти сообщали несколько лет. Еще в 2023 году в ЗКО заявляли о разработке проектно-сметной документации для модернизации двух крупнейших международных автомобильных переходов региона — "Сырым" и "Таскала". Тогда стоимость разработки ПСД для "Таскалы" составляла 56,7 млн тенге.
Первоначальные оценки самого строительства были значительно ниже нынешних. В 2023 году предварительную стоимость строительно-монтажных работ на "Таскале" оценивали примерно в 3 млрд тенге. Проект предусматривал реконструкцию существующего административного здания и строительство подъездных дорог. На тот момент пункт имел восемь полос движения и мог пропускать около 3 тысяч человек и тысячи автомобилей в сутки.
Позднее проект существенно подорожал. В конце 2025 года министр транспорта Марат Карабаев сообщал, что модернизация "Таскалы" должна начаться в 2026 году и завершиться в 2027-м. В СМИ стоимость проекта тогда называлась уже на уровне 19,7 млрд тенге.
При этом в скорректированных параметрах республиканского бюджета на 2026 год отдельно фигурируют 18,696 млрд тенге по проекту реконструкции и модернизации "Таскалы", а также 3 млрд тенге по тому же наименованию проекта.
Похожую ситуацию ВАП обнаружила при финансировании пункта пропуска "Сырым". Его утвержденная сметная стоимость, согласно данным аудиторов, составляет 22,19 млрд тенге.
С учетом уже выделенных 19,09 млрд тенге и еще 3,15 млрд тенге, предусмотренных на 2027 год, общий объем финансирования достигает примерно 22,24 млрд тенге. Это на 53,8 млн тенге больше сметной стоимости.
Реконструкция "Сырыма" фактически началась 4 августа 2025 года. Это один из крупнейших автомобильных переходов на казахстанско-российской границе и один из наиболее загруженных по грузовому транспорту. Перед началом работ стоимость строительно-монтажных работ оценивалась примерно в 22 млрд тенге, из которых 9,9 млрд тенге планировалось освоить в 2025 году.
Таким образом, наиболее существенное превышение, выявленное ВАП, приходится на пункт пропуска "Таскала": запланированное финансирование превышает утвержденную сметную стоимость примерно на 11%. В случае "Сырыма" превышение значительно меньше — около 54 млн тенге, или примерно 0,24% стоимости проекта.
При этом публичные данные о стоимости проектов в разные годы менялись: предварительная оценка реконструкции "Таскалы" выросла примерно с 3 млрд тенге в 2023 году до 19,7 млрд тенге, а по "Сырыму" одновременно фигурировали оценки около 21-22 млрд тенге.
