Ремонтный сезон не ждет

22.08.2026, 02:09
Ремонтный сезон не ждет

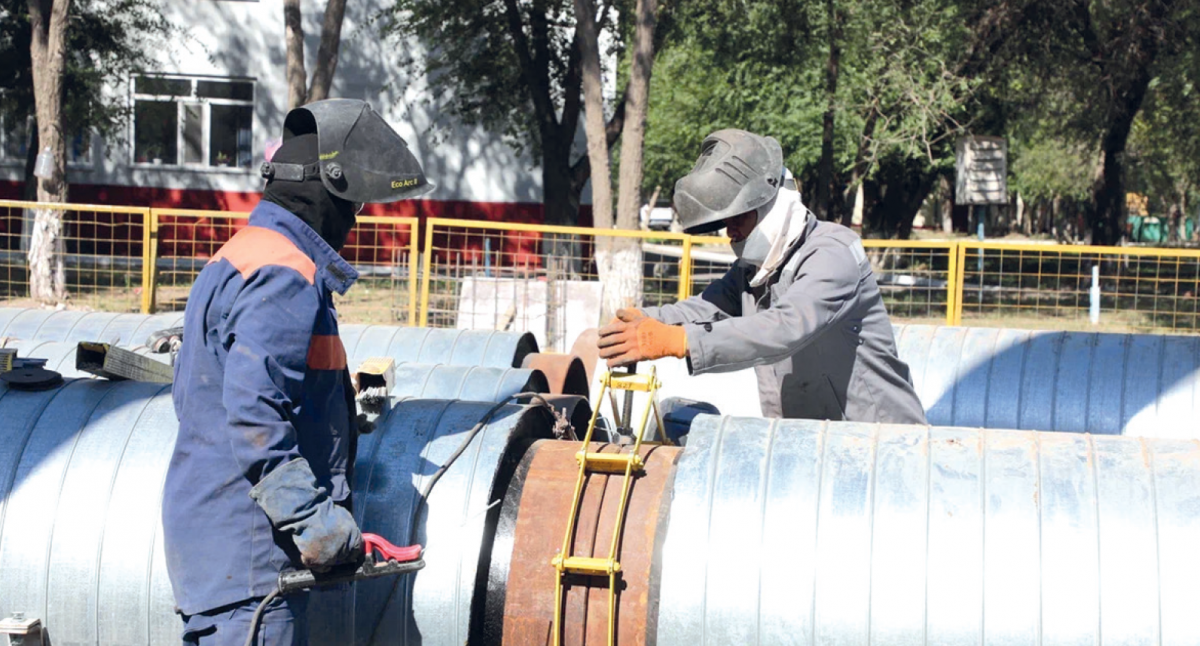

Фото: газета LITER

На 791 млрд теңге сформирован портфель национального проекта по модернизации энергетического и коммунального секторов. Всего по республике по этим сферам будет реализовано 328 проектов. Однако не все регионы активно участвуют в нацпроекте, и причину отставания выясняли на выездном заседании, прошедшем в Караганде.

На встрече, прошедшей под председательством заместителя Премьер-министра Каната Бозумбаева, обсудили ход реализации проектов в регионах, конкурсные процедуры и финансирование, а также цифровизацию коммунальной сферы и переход на современные системы учета ресурсов.

Одной из первых в нацпроект включилась Карагандинская область. Как сообщил аким региона Ермаганбет Булекпаев, с прошлого года на электронной платформе размещено 30 проектов общей стоимостью 134 млрд теңге, по 14 из которых уже ведутся строительно-монтажные работы.  Канат Бозумбаев отметил масштаб работ и призвал руководство региона не снижать темпы.

Вместе с тем он заявил о недопущении необоснованного роста тарифов при формировании заявок на 2027 год. В случае острой необходимости изменений надо усилить разъяснительную работу по предоставлению жилищной помощи нуждающимся и своевременно принять тарифные решения, соблюдая при этом баланс интересов населения и коммунальных предприятий.

– Карагандинской области нельзя сбавлять темпы. Объекты были построены больше полувека назад, изношенность инфраструктуры теплоснабжения большая. В то же время некоторые регионы до сих пор не могут ни заявить проекты, ни провести конкурсные процедуры, не говоря уже о начале строительных работ, – сказал вице-премьер.

Как сообщил председатель Комитета по регулированию естественных монополий Тимур Косымбаев, по ряду направлений задачи рискуют не быть достигнутыми из-за недостаточной активности отдельных акиматов и государственных органов.

Так, по электроснабжению целевой показатель износа планируется скорректировать до 60%, поскольку отдельные регионы не достигают установленных показателей.

– Например, область Абай при плане 422 километра планирует отремонтировать только один километр. В Кызылординской области вместо запланированных 373 километров будут ремонтировать 67. Аналогичная ситуация по теплоснабжению в Восточно-Казахстанской, Павлодарской областях и области Абай. По водоснабжению – в Павлодарской области, области Абай и Алматы, – проинформировал Тимур Косымбаев.

Отставание по проведению конкурсных процедур и заключению договоров сохраняется в Туркестанской, Акмолинской и Актюбинской областях, а также в Шымкенте.

Канат Бозумбаев потребовал от регионов ускорить работу с учетом ограниченных сроков ремонтного сезона.

– Ремонтный сезон очень короткий. Все необходимые решения на уровне Правительства приняты, вплоть до ускорения экспертизы проектно-сметной документации. Теперь мяч на стороне акиматов. Курирующим заместителям акимов необходимо держать реализацию национального проекта на личном контроле, – подчеркнул он.

Не менее важными в обсуждении стали вопросы цифровизации коммунальной сферы, приборизации и рациональному потреблению ресурсов. Потому как модернизация коммунальной сферы – это не только замена старых труб, сетей и оборудования, но и создание единой цифровой системы, которая позволит видеть реальное потребление ресурсов, выявлять потери и принимать решения на основе точных данных.

Самал АХМЕТОВА, Караганда

×
