Ремонт на ТЭЦ в Петропавловске затягивается — Минэнерго

Сроки сдачи сдвинули на июль.

28.06.2023, 13:20
Ремонт на ТЭЦ в Петропавловске затягивается — Минэнерго

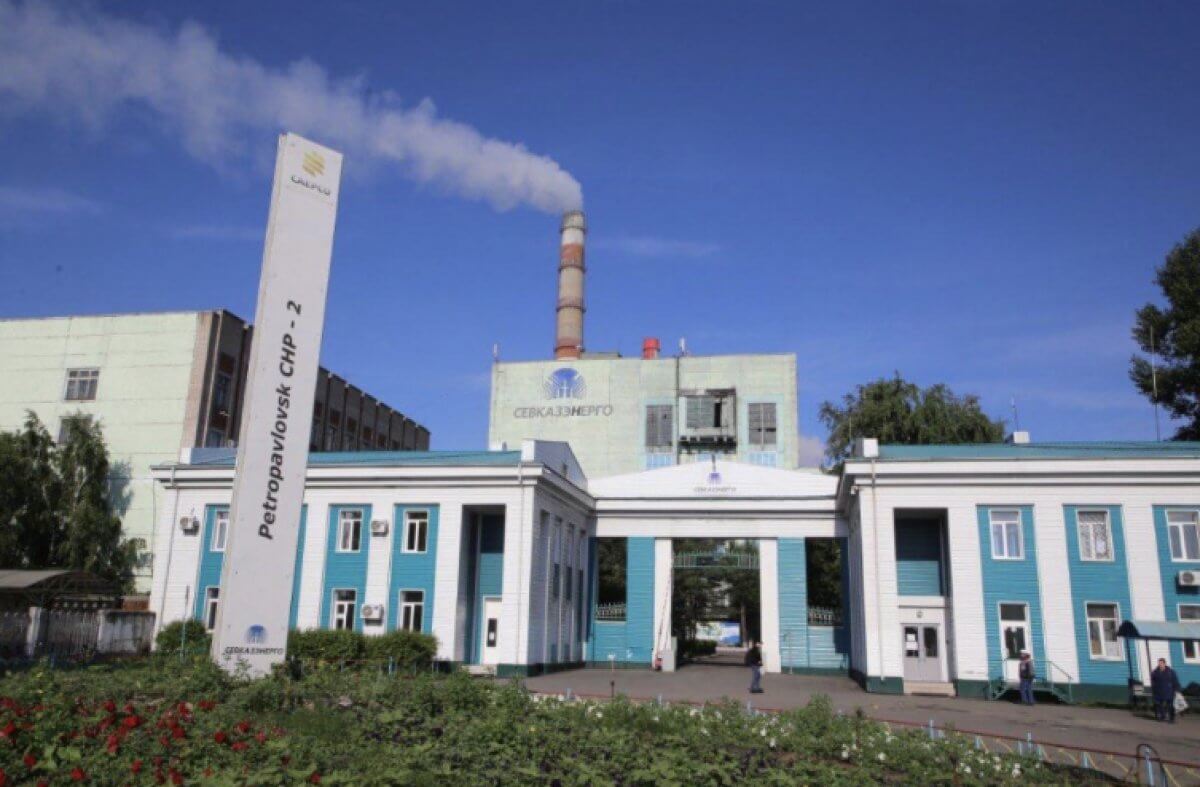

Фото: пресс-служба Министерства энергетики

Министр энергетики Алмасадам Саткалиев посетил Петропавловскую ТЭЦ АО "Севказэнерго". В 2023 году здесь запланирован капитальный ремонт котлов № 1, 3, 9, 10, 11 и капитальный ремонт турбины № 3, передает Liter.kz.

Также на ТЭЦ предусмотрены текущие ремонты турбин № 2, 4, 5, 6, 7.

В пресс-службе Минэнерго сообщают, что на сегодня завершены работы по капитальному ремонту котла № 3 и текущие ремонты турбин № 4, 5, 6, 7.
Выполняются ремонты котлов № 9 (исполнение 62%), 11 (исполнение 76%) и турбины № 2 (исполнение 11%).

Министром указано на отставание от утвержденных графиков по котлу № 9, а также факт переноса капитального ремонта котла № 1 на 2024 год. В 2023 году запланирован только текущий ремонт.
С учетом проводимых реконструктивных работ износ основного оборудования ТЭЦ составляет 56%, –  говорится в сообщении.

На встрече с акимом Северо-Казахстанской области министр указал на необходимость ускорить работы по отводу земли для строительства новой секции золоотвала.

По АО "Северо-Казахстанская РЭК" отмечено отставание в ремонте линий электропередачи 110 и 220 кВ.

Ранее сообщалось, что до 12 миллиардов тенге уйдет на ремонт Петропавловской ТЭЦ-2.

Напомним, в марте 2022 года на ТЭЦ-2 Петропавловска произошло частичное обрушение одной из трех труб. Прокуратура завела уголовное дело по факту обрушения трубы ТЭЦ. 22 марта стало известно, что директора и главного инженера ТЭЦ-2 задержали. Тело погибшей сотрудницы нашли спустя два дня под завалами. В Минэнерго обрушение трубы на Петропавловской ТЭЦ объяснили высоким износом и тем, что станция старая. Об ужасных условиях труда на ТЭЦ рассказывали близкие погибших там сотрудников.
